虹杨智慧食堂改造


设计理念

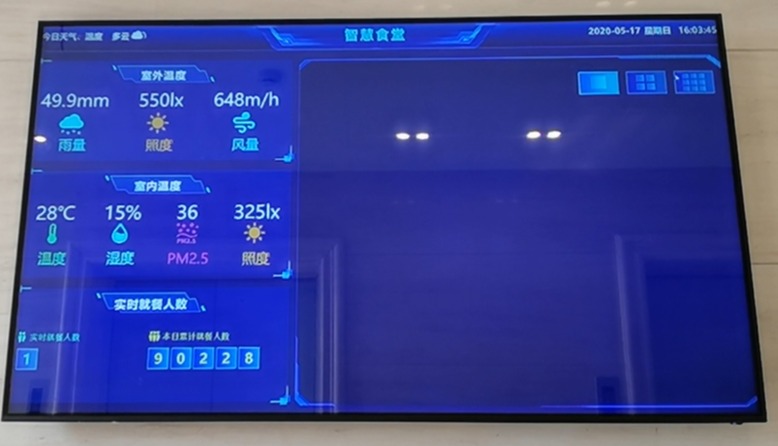

     本工程首先对建筑内部使用功能进行了重组,重点对食堂内部的合理性、舒适性进行改造,融入了智能化应用场景,意在打造使用性强,适用性广泛的智慧食堂。在改造过程中,充分考虑自然采光及自然通风的条件,采用了多种新型环保装饰材料,设计简洁时尚、美观大方,同时又不失传统特色。新增的智慧食堂系统,可以实时预报室内外温度、湿度、风量、PM2.5、实时用餐人数,食材光照度、储存及运输时长实时数据自助化点餐系统,实现了手机app与食堂菜单系统关联,可以提前备餐、选餐;餐盘输送系统可以做到餐具自动传送清洗全屋智能化灯光控制,可以实现多种灯光场景模式自由切换。智慧食堂的改造,打破传统食堂模式,节约人工成本,真正做到了智慧便捷,自主随心


施工
工序

工程总的施工程序是以室内装饰施工为主线,水电和设备安装穿插进行。装饰先行,安装配合,相互创造条件,组织网络施工多层流水作业;室内施工顺序是先主要使用空间后公共空间,先远端后公共区;湿作业和工序较多的卫生间等在关键线路上的空间优先安排施工,以免影响总工期;各相对独立空间内的装修顺序是先隔墙施工作业、粗装基层,后顶、墙、地精装。

精装修阶段:在吊顶之前,装修专业要与机电专业共同确定吊顶的平面布置,确定好吊顶平面中灯具、喷头、风口、检修口、扬声器、烟感探头、温感探头等的布置,达到美观、合理的要求,确定好安装时各专业之间的合理工序,保证施工质量。

流水施工组织主要为层内流水。层内流水作业按墙面、顶棚、地面的施工部位和粗装、精装基层、精装面层等各部位工序结合专业配合,展开流水,用网络计划控制层内流水施工,确保工期和施工质量。
